Kako se brani šuma: plan mašinskih linija odbrane za Deliblatsku peščaru — sa računicom, kartom i šta-ako scenarijima
Noć između 8. i 9. avgusta 2026. Četvrti dan velikog požara na Deliblatskoj peščari. Štab gašenja raspolaže sa 15 buldožera i dostavlja izmerene učinke mašina; NIMOS raspolaže satelitskom slikom požara iz sata u sat, prognozom vetra iz tri modela i kartom goriva. Ovaj tekst pokazuje kako se od toga — za oko dva sata rada — sklapa operativni plan linija odbrane (proseka): gde se linije povlače, kojim redom se grade, i šta se radi u svakom od šest šta-ako scenarija.
Nastavak: štab dostavio katastar proseka — plan od noćas radi na stvarnoj mreži
Dopuna od 9. avgusta ujutru. Plan opisan u nastavku ovog teksta nije ostao na papiru ni dvanaest sati. Tokom noći štab gašenja dostavio je NIMOS-u sopstveni katastar proseka — mrežu od 55 imenovanih proseka i granice svih odseka na požarištu. Time je računski plan, crtan po koordinatama, prešao na stvarnu mrežu: linije odbrane u novoj verziji prate konkretne proseke po imenu, onako kako ih znaju ekipe koje njima prolaze.
Ista noć je plan i testirala. Satelitska osmatranja otkrila su noćno puzanje fronta — na istoku za oko 1,4 kilometra — koje je preseklo prvu odbrambenu liniju iz noćnog plana, pa je ona u jutarnjem izveštaju pomerena na proseku 30. Upravo tako ovakav plan i treba da radi: kad se slika promeni, linija se pomera pre nego što front stigne da to iskoristi.

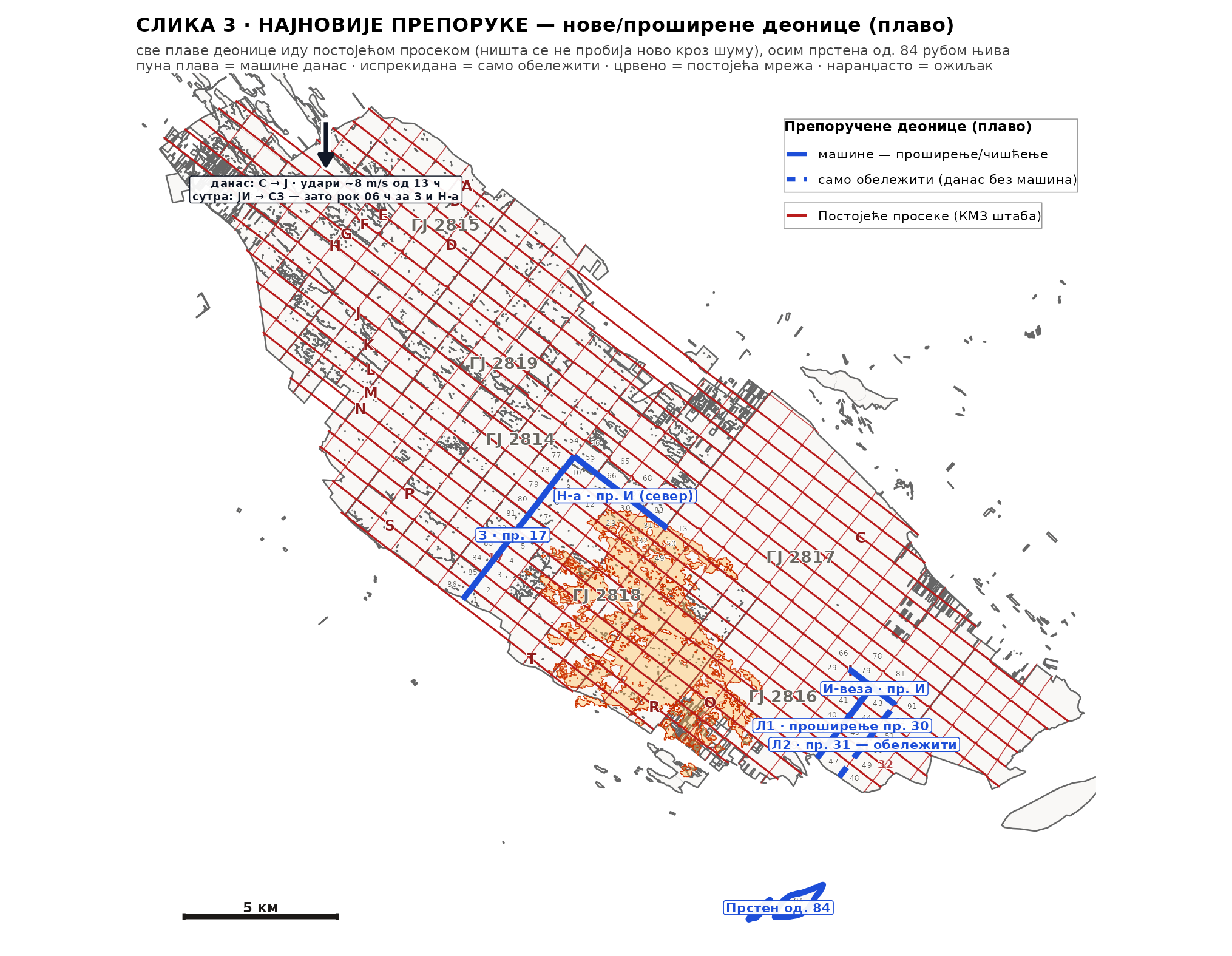

Rezultat je objedinjen u izveštaju br. ДП-9/1, prvom u numerisanoj seriji za ovaj požar, sa jednoznačnom simbologijom: crveno = postojeće proseke, plavo = preporučene nove. Numerisanje nije formalnost — u komunikaciji sa štabom koji radi bez mobilne mreže, preko toki-vokija, svaka preporuka mora imati adresu na koju se obe strane mogu pozvati.
Šira poruka ove dopune: sistem je za manje od 24 sata integrisao podatke naručioca u operativne preporuke — od prijema katastra proseka, preko noćnih satelitskih prelaza, do plana v2 na stvarnoj mreži. To je smisao podrške odlučivanju iz naslova: štab i dalje odlučuje, ali računica koju dobija na sto stoji na njegovim sopstvenim podacima.
Kontekst: četvrti dan, i ključni podaci sa terena
Požar na Deliblatskoj peščari do večeri 8. avgusta zahvatio je, po konzervativnoj satelitskoj proceni, najmanje 2.562 hektara u odeljenjima (donja granica). Toga dana štab gašenja dostavio je NIMOS-u tri terenska podatka koja menjaju celu računicu odbrane:
- Vatra prelazi proseke širine 20 metara — na dva načina. Prvi je očekivan: prebacivanje žara kroz vazduh, jer oko 90 % sastojina čine borove kulture u kojima krunski požar baca žar i stotine metara ispred fronta. Drugi je podmukliji: podzemno tinjanje kroz organski sloj — stelju, humus i korensku prostirku — ispod mineralizovane površine, sa izbijanjem sa druge strane linije satima kasnije.
- Izmereni učinci mašina: tim od 2 buldožera napravi 500 metara proseke za 8 sati intenzivnog rada (≈62 m/h po timu); jedan buldožer samostalno — 400 metara za 24 sata održivog tempa. Mineralizovana traka po rubu njiva, bez obaranja stabala, ide višestruko brže — reda veličine kilometar na sat po mašini.
- Na raspolaganju je 15 mašina — dovoljno za 7 timova po 2 buldožera, plus jedna u rezervi.
Iz ovoga sledi centralno pitanje plana: ako prosek od 20 metara sam po sebi ne zaustavlja ovaj požar — kakva linija ga zaustavlja, gde je povući, i stižu li mašine da je izgrade pre nego što vatra stigne?
Zašto širina sama ne rešava: pet pravila konstrukcije linije koja drži
Linija koja „izgleda gotovo", a nije vertikalno prekinula gorivi sloj — ne postoji. Podzemni požar prolazi kroz prosek od peska širine 20 metara i izbija sa druge strane, ponekad satima kasnije. Zato svaka linija u planu važi samo uz svih pet pravila konstrukcije:
| Pravilo | Izvođenje |
|---|---|
| 1. Vertikalni prekid gorivog sloja | Buldožer skida kompletan organski sloj — stelju, humus i korensku prostirku — do čistog mineralnog peska, ne samo da progura površinu. U peščari je mineralni pesak plitko ispod površine: to je prednost terena koju treba iskoristiti. Kontrola: na očišćenoj traci ne sme ostati nijedan pramen organskog materijala koji vezuje dve strane. |
| 2. Rov kroz korenski sloj (strana ka vatri) | Uz ivicu linije prema vatri povlači se rov/brazda kroz korenski sloj (dublji rez nožem ili riperom gde ga mašine imaju). Korenje borova sprovodi tinjanje ispod linije — rov preseca kontinuitet korena i zaustavlja podzemni prenos. |
| 3. Organski materijal — ka vatri | Skinuti materijal (stelja, panjevi, oborena stabla) gura se isključivo na stranu ka vatri, da izgori pre dolaska fronta. Nikako na odbranjenu stranu — tamo bi postao most za žar. |
| 4. Linija se drži 48 sati posle prolaska fronta | Podzemno tinjanje izbija satima i danima kasnije. Patrole iza linije tragaju za izbijanjem dima iz zemlje: sondiranje tla metalnom šipkom (vrelo tlo se oseti), zalivanje žarišta vodom pod pritiskom gde je ima, termalni dron ako je dostupan. Linija se ne napušta kad front prođe. |
| 5. Izbijanje iza linije ≠ pad linije | Pojava dima iz zemlje iza linije je očekivan događaj, ne poraz: odmah se lokalizuje (mali tim + mašina iz rezerve — opkopati i zaliti), a linija se drži dalje. Cela linija se napušta samo po unapred dogovorenim kriterijumima iz šta-ako tabele. |
Profil linije — od vatre ka odbranjenoj strani
| Zona | Širina | Sadržaj |
|---|---|---|
| 1. Pojas obaranja (samo gde se brani čeoni/bočni udar) | 10–40 m | oborena stabla i krune — ostaju da izgore; smanjuje visinu plamena na prilazu |
| 2. Rov/brazda kroz korenski sloj | 1–2 m | rez do ispod korenske prostirke — prekid podzemnog prenosa |
| 3. Mineralizovana traka — do čistog peska | 10–20 m | nula organskog materijala po celoj širini; po njoj se kreću i vozila |
| 4. Odbranjena strana — zona patrola | 300–500 m | patrole za žar + sondiranje tla; rezervna mašina na pozivu |
Geometrija: gde je prava bitka
Plan počinje od jednostavnog uvida u kartu goriva — vatri se ne brani svuda podjednako, jer nije svuda podjednako važno ni moguće:
- Jug: čeoni udar izlazi na prirodni anker. Južno od GJ 2816 nema drvenastog goriva u pojasu od najmanje 3,5 kilometra — njive duž celog južnog ruba. Sutrašnji severni vetar gura glavni udar upravo tamo: čeoni front izgori do ruba i staje na njivama. Jug se ne brani telima — brani se patrolama za žar preko njiva.
- Istok: prava odbrana. Istočni bok štiti oko 8.400 hektara neizgorelog goriva u jednom potezu — GJ 2816-istok (~3.400 ha) i GJ 2817 (~5.000 ha) severno iza njega. Tu se povlače glavne linije.
- Sever: nije ankerovan. Severno od žive severne ivice požara stoji 4–5 kilometara neprekidnog borovog masiva bez ijedne barijere — pojasevi šumovitosti redom 89 %, 86 % i 71 %. Prvi dan sa južnim/jugoistočnim vetrom pretvara sever u najveći scenario štete celog požara. Zato se severna linija gradi „u miru", dok je sever još uzvodna strana — pre najavljenog okretanja vetra.
- Severozapad: front koji satelit ne vidi. Teren javlja širenje kroz borove krošnje severozapadno — a satelitski sloj Meteosat u toj zoni ne beleži ništa, jer je intenzitet ispod praga detekcije za piksel od 2–3 kilometra. O tome više u nastavku — to je važna lekcija o granicama satelita.
Linije odbrane — šta, gde i kojim redom
| Linija | Dužina | Podloga | Uloga i tempo |
|---|---|---|---|
| L1 — bliska (noćas) 44.83195, 21.19111 → 44.80670, 21.21371 · ~0,95 km istočno od fronta | 3,5 km | postojeći proseci — zapadna ivica odeljenja 38–47–48 (20 m) | traka do peska + rov + širenje na 30–40 m; ≈7 tim-smena. Noćas južne 2,0 km (4 tima), ostatak do ~13 h sutra. |
| L2 — glavna (sutra) 44.84096, 21.18476 → 44.80654, 21.22635 · 1,4–3,1 km od fronta | 5,2 km | postojeći proseci — istočna ivica odeljenja 38/46/48 + nastavak ka izgorelom na severu | Brani istok (~8.400 ha). Anker: njive na jugu — izgorelo na severu. Kritična južna deonica 2,5 km (≈5 tim-smena); ostatak već ima 20 m — pozicija za kontrolisano paljenje ususret (burnout). |
| L3 — rezervna 44.83599, 21.23659 → 44.81289, 21.26052 · 4,7 km od fronta | 3,2 km | unutrašnji proseci istočnog bloka | sutra samo obeležavanje + čišćenje prolaza; gradi se u ponedeljak samo ako L2 padne. |
| Z — severozapadna (noćas + sutra) 44.88880, 21.07345 → 44.85549, 21.07341 · ~1,1 km ispred SZ fronta | 3,7 km | delom postojeći proseci GJ 2818; južni kraj ankerovan kukom na izgorelo | noćas centralna deonica ~1,0 km (2 tima) na pravcu SZ napredovanja; kompletna do ponedeljka ujutru — u ponedeljak vetar okreće na istok/jugoistok i gura upravo na nju. |
| N-a — severna 44.90510, 21.10196 → 44.88434, 21.14098 · granica GJ 2818/2819 | 3,9 km | postojeći prosek granice GJ 2818/2819; jugoistočni kraj naleže na izgorelo (anker) | ≈8 tim-smena; start nedelja ~14 h — siguran „uzvodni" prozor dok severni vetar radi za odbranu; kompletna u ponedeljak do ~10 h. |
| N-b — severni spoj spoj sa Z-linijom u 44.88880, 21.07345 | 2,9 km | nova linija kroz sastojinu | ≈6 tim-smena; ponedeljak–utorak (timovi sa Z-linije po njenom završetku). Rok diktira prognoza: okretanje vetra na severoistok već utorak uveče. |
| Prsten oko odeljenja 84 centar 44.77373, 21.19273 · 3,9 km južno, preko njiva | 6,1 km | rub šuma/njive po celom obodu izdvojenog kompleksa (88 ha) | mineralizovana traka nožem, bez obaranja — 1 tim noćas (reda veličine km/h); gotovo do jutra. Osiguranje od žara koji preleti njive. |
Bilans 15 mašina po smenama
Sedam timova po dva buldožera plus rezervna mašina, učinak 500 metara po tim-smeni. Podela JUG 5 : SZ 2 nije proizvoljna: sutrašnji severni vetar (udari do 11,7 m/s) gura glavni udar na jug i istok — a istok brani ~8.400 hektara. Isti taj vetar SZ front pritiska nazad ka izgorelom, pa Z-linija ima duži vremenski budžet — ali se ne sme pustiti: u ponedeljak vetar okreće i gura upravo na nju.
| Smena | JUG — L1 | JUG — L2 | od. 84 | SZ — Z | SEVER — N | Rezerva |
|---|---|---|---|---|---|---|
| Noćna 22–06 | 4 tima → +2,0 km (južni deo, od fronta ka njivama) | — (postojećih 20 m) | 1 tim → prsten 6,1 km gotov | 2 tima → +1,0 km (centralna deonica) | — (osmatrač) | 1 mašina |
| Jutarnja 06–14 | 2 tima → +1,5 km (dovršetak do ~13 h) | 3 tima → +1,5 km južne deonice | gotovo; patrola njiva | 2 tima → +1,0 km | obeležavanje trase (bez mašina) | 1 mašina |
| Popodnevna 14–22 (maksimum požara — rad dalje od fronta) | gotova — patrole za žar; 2 tima prelaze na N | 3 tima → +1,0–1,5 km; burnout prozor 19–22 h | — | 2 tima → +0,7–1,0 km | 2 tima → +1,0 km (JI polovina, uz izgorelo) | 1 mašina |
| Stanje do 06 h | 2,0 / 3,5 km | 0 (20 m cela) | prsten zatvoren | 1,0 / 3,7 km | 0 | kvarovi, izvlačenje, lokalizacija podzemnih izbijanja |
| do 12 h | 3,2 / 3,5 km | ≈1,1 km južne deonice | — | ≈1,75 km | trasa obeležena | |
| do mraka (20 h) | 3,5 km ✓ kompletna | ≈2,5 km kritične deonice ✓ | — | ≈2,7–3,0 km | ≈1,0 / 3,9 km |
U noći 09/10. avgusta težište se seli na sever: 4 tima (2 sa L1 + 2 sa L2 po završetku kritične deonice) na liniju N-a — kompletna u ponedeljak do ~10 h; timovi sa Z-linije po njenom završetku prelaze na N-b (ponedeljak–utorak).
Šta-ako: šest scenarija za nedelju 9. avgusta
Bočno (istočno) širenje računato je kao ≈28 % čeonog — bočni faktor kalibrisan na ponašanju upravo ovog požara. Rastojanja: front→L1 ≈0,95 km; front→L2 (južna deonica) ≈2,6–3,1 km; front→L3 ≈4,7 km; front→južni rub (njive) 0,06–1,6 km.
| Scenario | Kad vatra stiže | Da li je linija dotad zatvorena? | Odluka |
|---|---|---|---|
| A — 1 km/dan (slabije od prognoze) | bočno ≈0,3 km/dan → L1 ne stiže danas; čeoni udar na njive do podneva | L1 zatvorena od ~13 h — komotno | Brani L1. Iskoristiti miran dan: dovršiti celu L2 + Z; večernji burnout duž L1 da se bok „očisti" kontrolisano |
| B — 2,5 km/dan (donja granica projekcije) | bočno ≈0,7 km/dan → na L1 kasno popodne (16–18 h); čeoni udar na njive rano popodne | L1 zatvorena (gotova ~13 h) — da | Brani L1 uz pune patrole za žar i podzemnu sondažu; L2 u pripravnosti; pojedinačna prebacivanja gase patrole |
| C — 4,5 km/dan (gornja granica; 06.08. izmereno 4,05) | bočno ≈1,3 km/dan + masovna prebacivanja žara → L1 pod udarom već 13–15 h | L1 da, ali u maksimumu (15–17 h) sa prebacivanjem ne drži pouzdano | Odluka u 12 h (signali dole): težište na L2 (južna deonica ≈1,1 km + postojećih 20 m); burnout sa L2 u prozoru 19–22 h; L1 se ne brani telima u maksimumu |
| D — proboj 0,6 km/h (popodnevni udar; 3 h = 1,8 km) | čeoni proboj izlazi na njive (rub na 0,06–1,6 km) — južni klin izgori do ankera | njive su „zatvorene" prirodno; rizik = žar preko njiva ka od. 84 (3,9 km — granica dometa) i istovremeni bok na L1 | prsten oko od. 84 mora biti gotov (jeste — noćas); traktori sa tanjiračama patroliraju njive; bok se tretira po B/C |
| E — dva fronta istovremeno (jug + SZ pod pritiskom) | SZ front napreduje uprkos severnom vetru (bočno ka zapadu), dok jug gori po scenariju C | ako mašina nema dovoljno za obe linije — ne drže se obe | Brani se linija koja štiti veću neizgorelu površinu: jug/istok (~8.400 ha + od. 84) > Z (~1.400 ha). SZ timovi se povlače, Z se spušta na zapadni rub GJ 2818 (poslednja linija), sve mašine na jug. Severni vetar ionako radi za odbranu na SZ |
| F — okretanje vetra na J/JI (bilo koji dan; prognoza: SI već utorak uveče) | sever postaje glavni pravac: 4–5 km neprekidnog goriva bez barijere — najveći scenario štete celog požara | N-a gotova tek ponedeljak ~10 h, N-b utorak — do tada sever delimično otvoren | Signal = prognoza J/JI komponente >3 m/s za sledeći dan → istog časa sve slobodne mašine na N; burnout sa N-a dok je vetar još severni (poslednji mirni prozor); osmatrači na severu udvostručeni |
| Podzemno izbijanje iza bilo koje linije | satima posle prolaska fronta | linija fizički stoji | Ne povlačiti liniju. Lokalizovati izbijanje (mali tim + rezervna mašina: opkopati, zaliti); linija se drži 48 h po protokolu |
Signali za odluku u 12 časova — unapred dogovoreni, bez improvizacije
- Meteosat >10 detekcija na sat u južnom sektoru pre 12 h → pojačati L2 (svi slobodni timovi na južnu deonicu L2).
- Meteosat >20 detekcija na sat ili vatra istočno od zapadnog ruba odeljenja 38 (tj. preko L1) → težište odmah na L2; L1 ostaje samo kao patrolna linija.
- Odeljenja 46/47 u plamenu (između L1 i L2) → priprema L3: obeležavanje + mašine iz rezerve; posade na prsten od. 84.
- SZ zona: Meteosat nije okidač (ispod praga detekcije) — jedini signal su osmatrači na Z-liniji; njihov izveštaj ima snagu satelitskog alarma.
- Prognoza J/JI vetra >3 m/s za sledeći dan (proverava se u svakoj prognostičkoj turi) → aktivira scenario F: sve slobodne mašine na N-liniju.
- Žar pali njive južno od ruba → traktori odmah gase/zaoravaju; ako paljenje pređe polovinu rastojanja do od. 84 → posada na prsten.
Kalibracija: računica iz ponašanja ovog požara, ne iz udžbenika
Sve brzine u šta-ako tabeli izvedene su iz izmerenog ponašanja upravo ovog požara tokom prva četiri dana:
Radna pravila izvedena iz ta tri dana: slab vetar 0,5–1,5 km/dan; umeren postojan vetar 1,5–4 km/dan; udari preko 8 m/s dodaju 30–50 %; kratki popodnevni proboji ~0,6 km/h. Vetar za nedelju i naredne dane uzet je iz tri nezavisna modela (ICON, ECMWF, GFS) — kada se ne slažu, planira se po nepovoljnijem. Ista prognoza daje i rok za sever: okretanje vetra na severoistok već utorak uveče — zato N-linije imaju svoj kalendar nezavisno od toga šta jug radi.
Šta ovaj plan zapravo pokazuje
Ovaj plan je nastao za oko dva sata, noću — kombinovanjem tri stvari koje su već postojale u sistemu: satelitske slike požara iz sata u sat (gde je front, koliko je jak, kuda je išao svakog od četiri dana), registra požara i karte goriva (šta je izgorelo, šta nije, gde su prirodni ankeri), i izmerenih učinaka mašina koje je dostavio štab gašenja. Nijedan od ta tri izvora sam za sebe ne daje plan — zajedno daju računicu koja se može proveriti, osporiti i popraviti.
To je suština sistema podrške odlučivanju: štab i dalje odlučuje — sistem računa. Svaka linija, svaki raspored smena i svaki šta-ako scenario u ovom tekstu je predlog sa obrazloženjem, ne naredba. Vrednost nije u tome što računar zna bolje od ljudi na terenu — ne zna — nego u tome što ljudima na terenu stavlja na sto celu računicu, unapred, dok još ima vremena da se o njoj odluči.
Ograde
Ovaj plan je prostorno-računski predlog. Konačan raspored linija i ljudi određuje štab gašenja koji vidi teren — prohodnost, vlagu goriva, raspoloživost ljudi za čuvanje linija. Koordinate krajeva linija su računske i pomeraju se na najbliži prohodan prosek ili put. Sve površine su konzervativne donje granice („najmanje toliko") po satelitskim podacima. Proračuni sistema NIMOS zasnovani su na podacima satelita NASA/NOAA VIIRS, NASA MODIS (Aqua/Terra), EUMETSAT Meteosat MTG i ESA Sentinel-2; vetar iz modela ICON, ECMWF i GFS; požarna opasnost po indeksu FWI (EFFIS). Terenski izveštaji štaba gašenja ugrađeni su u plan 8. avgusta uveče.
